求知 文章 文库 Lib 视频 iPerson 课程 认证 咨询 工具 讲座 Modeler   Code
会员






分享到
项目管理理论与实践(三)

作者: leepy ,发布于2012-5-3


项目管理理论与实践——利用Excel制作项目文档的设计技巧

这篇是使用的Excel 2007 进行文档设计,Excel的设计也是一门学问,这里主要介绍一些Excel的设计技巧,后面也会陆续更新该文章。

1. 固定某行某列

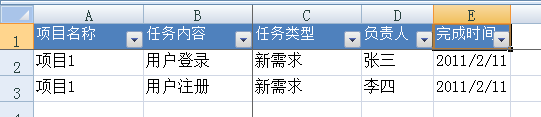

首先设计这样的任务管理文档:

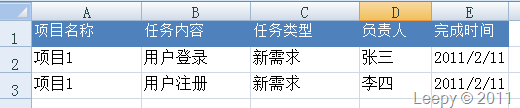

现在我想保持第一行以及前两列是保持固定。那么,我首先需要选定一个单元格,而这个单元格的左上角就是文档行列分割固定点。如图所示:

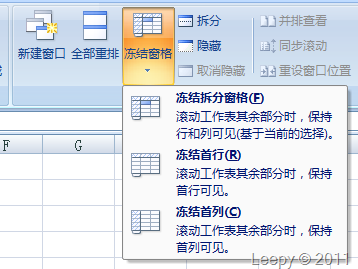

这里我选定的单元格是C2,然后选择“视图”-> “窗口” –> “冻结窗格”

这里选择“冻结拆分窗格”:

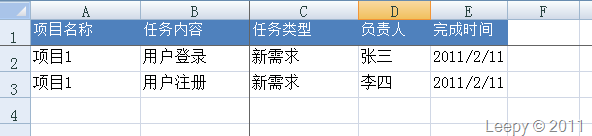

可以发现在B列后以及2行前多了两条线,这个就是作为分割固定点的位置,这样就实现了首行以及前两列固定的方式。

2. 单元格下拉框

1)序列设置

这里我想在“负责人”中可以对单元格进行下拉框选择。

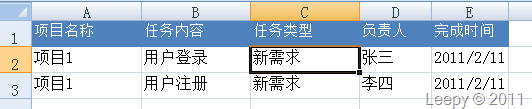

首先我在表格旁边空白的地方写入一些姓名:

选择“负责人”那一列的一系列单元格,然后选择“数据” –> “数据有效性”

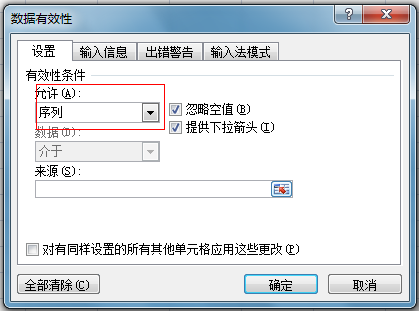

有效性条件选择“序列”下拉框

在“来源”中去选择你需要成为选择下拉框中的内容。

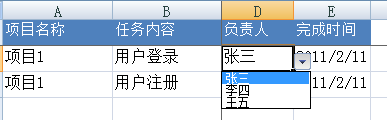

最后点击“确定”,于是,就能看到这样的下拉框结果:

这样就可以对于姓名进行选择了。

这里有个问题,如果是跨Sheet去进行单元格区域选择,该怎么做呢

首先新建一个Sheet,输入以下内容:

接着选中这些单元格,并在上方输入“任务类型”字样

然后选中单元格中“任务类型”列,同样选择“数据有效性”

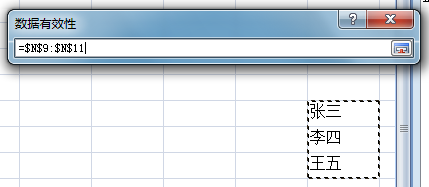

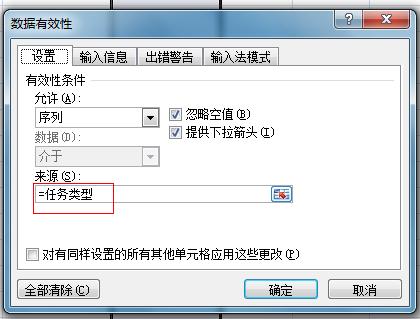

这里输入刚才的定位区域“任务类型”,记得这里前面要加上“=”。

最后确定,于是得到:

就可以对刚才新建的Sheet的单元格区域进行下拉框选择了。

3. 表头筛选

只要选择“数据” –> “筛选”即可。可以得到这样的结果

4. 下拉选项加上格式

我想在一个下拉框加上一些格式来区分,这样更可以突出主题。

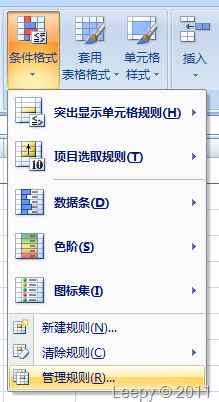

选择“条件格式” –> “管理规则”:

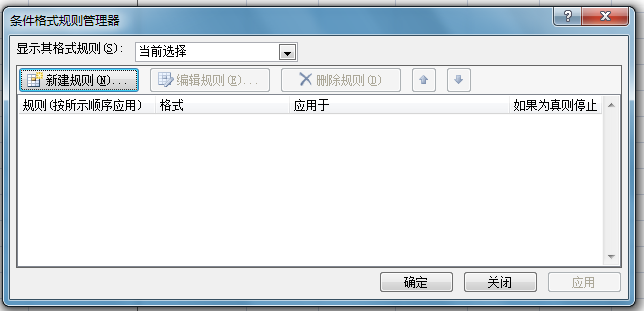

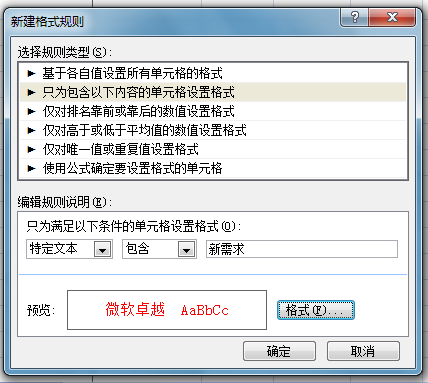

点击“新建规则”:

按图中这样选择,最后点“确定”:

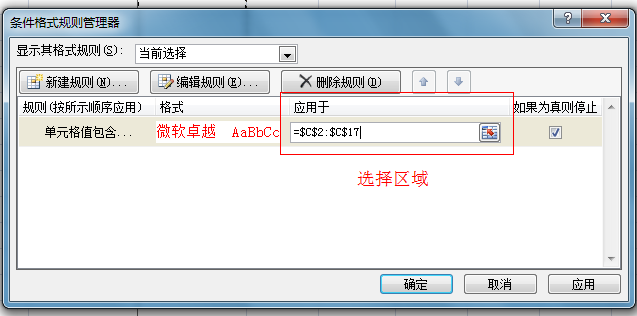

选择区域,最后点“确定”。

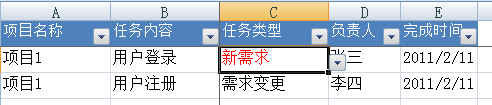

可以发现,当选择“新需求”作为内容的时候,字体的样式变为红色字体。

项目管理理论与实践——软件开发报价的计算方法

1.软件开发价格估算方法

软件开发价格与工作量、商务成本、国家税收和企业利润等项有关。为了便于计算,给出一个计算公式:

软件开发价格 = 开发工作量 × 开发费用/人·月

1.1开发工作量

软件开发工作量与估算工作量经验值、风险系数和复用系数等项有关:

软件开发工作量 = 估算工作量经验值 × 风险系数 × 复用系数

1.1.1估算工作量经验值(以A来表示)

软什开发工作量的计算,曾有人提出以源代码行或功能点来计算,这些方法实施起来均有不少难度。目前国际上仍旧按以往经验的方式加以计算,国内各软件企业也是采用经验的方式加以估算工作量。

为了更好地规范估算方法,建议可按照国家标准“GB/T 8566-2001软件生存周期过程”所规定的软件开发过程的各项活动来计算工作量。

工作量的计算是按一个开发工作人员在一个月内(日历中的月,即包括国家规定的节假日)能完成的工作量为单位,也就是通常所讲的“人·月”。

特别要提醒的是软件开发过程中既包括了通常所讲的软件开发,也应包括各类软件测试的活动。

1.1.2风险系数(以σ来表示)

估算工作量经验值亦会存在较大风险,造成软件危机的因素很多,这也是一个方面的因素。特别当软件企业对该信息工程项目的业务领域不熟悉或不太熟悉,而且用户又无法或不能完整明白地表达他们的真实的需求,从而造成软件企业需要不断地完善需求获取,修改设计等各项工作。因此:

l ≤ 风险系数 ≤ 1.5

根据我们对软件企业的了解,超过估算工作量经验值的一半,已是不可接受,所以我们确定“1.5”为极限值。当然这既要看企业的能力,也要看用户能接受的程度。

1.1.3复用系数(以τ来表示)
估算工作量经验值是软件企业承担一般项目来估算的,但如果软件企业已经采用“基于构件的开发方法” ,并己建立起能够复用的构件库(核心资产库),或者已有一些软件产品,仅作二次开发,从而使软件开发工作量减少。因此:

0.25 ≤ 复用系数 ≤ 1

根据国内外软件企业在实施基于构件开发方法(软件产品线)的经验数据,提高工作效率达到25%(最高值)。

1.2开发费用/人·月

软件企业的商务成本、国家税收、企业利润、管理成本和质量成本。均可摊分到各个软件开发人员头上。

开发费用/人·月 =(P+Q+R)× S× τ

1.2.1 P(人头费)

人头费主要是员工的工资、奖金和国家规定的各项按人计算的费用。其总量在软件企业中的商务成本占70%-80%。

P = B × 1.476

国家规定的公积金 7%,医疗保险金12%,养老金22%,失业金 2%(即通常所说的四金),另外还有按工资总额计征的工伤保证金0.5%,生育保证金0.5%,残疾基金1.6%,工会基金2%,累计为47.6%。

B为平均工资,即企业支付给员工的工资、奖金、物质奖励等多项总和,除以企业员工数,分摊到每个月。
1.2.2 Q(办公费)

办公费包括企业办公房屋租赁费和物业管理费、通信费、办公消耗品、水电空调费、设备折旧、差旅费,另外也包括企业对员工的在职培训所支付的费用,其总量在软件企业中的商务成本占20%-30%。

Q = B/3

此处办公费用按商务成本的25%计算。

1.2.3 R(国家税收和企业利润)

由于国家实施发展软件产业的优惠政策,故不单独列出计算,但软件企业仍需承担缴纳国家税收的义务,可一并与企业利润一起考虑。

另外,软件企业的员工不可能全年满负荷地工作,即使一年十二个月都安排工作,但也需抽出时间进行在职培训和提职的岗前培训。据我们的了解,软件企业的员工一年能有10个月到 11个月的工作也是正常的。

R = B/3

此处为我们的建议方案,各软件企业可视情况加以变更。

1.2.4 S(管理系数)

通常每个机构的管理人员都会有一定的比例,参考一些机构的做法,按每十个软件人员配备两个管理人员即管理成本:

1 ≤ S ≤ 1.2

1.2.5 T(优质系数)

提高软件质量,必然有所开支,即质量成本,对于不同的软件企业来说,其质量成本不尽相同。

软件企业与其他企业一样,也有诚信和品牌等诸多因素,从而增加企业的开支。

目前我们可以按通过 ISO9000质量体系认证和CMM或CMMI的认证来确定,分别取值1.05、1.1、1.15、1.2。

今后建议可对软件企业的资质分为四级。由软件行业协会根据CMMI的认证、品牌、诚信程度等各种因素加以确定。此体系建设还有待进一步探索。

据此,我们综合上述各点:

开发费用/人·月 =(B × 1.476 + B/3 + B/3)× l.2 × T

= B ×(1.476 + 2/3)× 1.2 × T

= B × 2 .575 × T

= B × λ

当T=1.05时,λ=2.7

当T=1.2时,λ=3.09

因此,2.7 ≤ λ ≤ 3.09

对于承接国外软件外包业务,一方面员工的工资较高,另外工作的安排也较难满负荷工作,用此建议R=B/2。因此

开发费用/人·月 = B(1.476 + 1/3 + 1/2)× 1.2 × T

= B × 2.767 × T

= B × λ

当T=1.05时,λ=2.906

当T=1.2时,λ=3.32

因此,2.9 ≤ λ ≤ 3.32

结论:

软件开发价格 = A × σ × τ × B × λ

A:估算工作量经验值

B:软件企业的平均工资/人·月

Q:风险系数l ≤ Q ≤ 1.5

T:复用系数0.25 ≤ τ ≤ 1

λ:综合系数2.7 ≤ λ ≤ 3.09

2. 软件(系统)维护收费价格估算方法

在完成信心工程项目的系统集成和应用软件开发,并交付用户正式运行的一年内,对软件(系统)实行免费维护服务一年。

在正式运行一年后,软件企业应与用户签定软件(系统)维护合同。该合同属技术转让合同,也可属技术开发合同。
根据不同的用户要求,可分四种级别进行软件(系统)维护。

2.1 A级

软件企业派出技术人员常驻用户,解决日常运行中发生的问题。

2.1.1 U(系统建设投资额)

用户需要软件企业维护的系统,该系统建设的投资额。如用户只需要软件企业维护其所开发的应用软件,U就是该应用软件开发费;如用户需要软件企业维护整个系统,包括计算机硬件、软件、网络和应用软件,则U就是该信息工程项目的总投资额。

2.1.2 N(技术人员数)

软件企业派出N个技术人员,常驻用户,因此:

软件(系统)维护费/年 = U × 15% 或 B × λ × N × 12

B、λ参见1.

2.2 B级

软件企业每周七天,每天24小时(即7×24小时)响应,2小时到现场,且每天派技术人员到现场进行软件(系统)性能调试,使之运行处于良好状态。

软件(系统)维护费/年 = U × 10%

2.3 C级

软件企业7×24小时响应,2小时到场。

软件(系统)维护费/年=U × 5%

2.4 D级

用户的信息工程系统或应用软件发生问题,由原承担的软件企业派人维护。

2.4.1 B’

这种维护方式要求软件企业需要保存所有的技术档案,更需要软件企业抽出专人来不断熟悉和全面掌握该软件(系统)的各项技术细节。因此,软件企业的这项支出必然要在维护费用收入中得到回报。

以1.1.3节中的B 作为参数,将其人·月单位改为人·天,以B’表示。

2.4.2 τ’

软件企业如果采用基于构件开发方法,并建立起构件库,则会大大提高软件维护的效率。另外,如果有多家用户运行的系统大致类似,也可有所提高效率。

以1.1.3节中的τ 作为参数,以τ’来表示。因此:

软件(系统)维护费/次=B’ × τ’× n

此次n表示所需要的人·天数。τ’的取值是0.2 ≤ τ’≤ 1。

3. 系统集成价格的估算方法

将整个系统所涉及到的设备、软件、网络整和起来,并能正常地运行,其运行的结果能达到用户建立该系统的目标。这就是系统集成的含义。因此,可以理解为单纯的设备采购和供应并不涉及系统集成,以及单纯的应用软件开发也并不涉及系统集成。

系统集成费应与整个系统的规模、整个系统的复杂程度等项有关。

系统规模往往与系统建设费用密切相关。为了简便计算,以系统建设费用(以U来表示)为参考坐标。复杂程度(以α来表示)可分四种级别来区分。

系统集成费 = U × α × T

T参见1.2.5节

3.1 A级

整个系统涉及到计算机硬件、软件、局域网络,且体系结构在三层次以下(含三层次)。

5% ≤ α ≤ 8%

3.2 B级

整个系统涉及到计算机硬件、软件、局域网络、互联网,且体系结构在三层以上(含三层次)。

7% ≤ α ≤ 10%

3.3 C级

整个系统涉及到计算机硬件、软件、局域网络、互联网以及多种网络接口。

8% ≤ α ≤ 12%

3.4 D级

整个系统涉及到计算机硬件、软件、网络、通信以及各种数据采集设备接口或者与用主系统有接口。

10% ≤ α ≤ 15%

4. 系统解决方案费用估算方法

根据用户所提出的初步需求,软件企业根据以往的经验为之提供整个系统建设的方案,包括需购买的计算机硬件、软件、网络设备和应用软件开发的大体设想、费用估算、进度初步安排、信息化所涉及到的规章制度的一些规划,有时还会涉及信息中心的建设等等。这就是系统解决方案所要完成的工作。

目前国内市场对于系统解决方案是一种智力劳动成果的认识不足,以及国内多数招标公司并不熟悉信息技术,从而更加使得系统解决方案收费变得困难。因此,目前的收费处于过渡阶段。

系统解决方案费用与整个系统的规模、复杂程度等项有关。

系统规模往往与系统建设费用密切相关,为了简便计算,以系统建设的总投资(以U来表示)为参考坐标。

复杂程度就是用户的功能、性能要求复杂性、信息接口的类型和数量有关,以β来表示。

解决方案费用=U × β × T

T参见 1.2.5节

关于β我们参照第3节所列各级。

A级: 0.7% ≤ β ≤ 1.2%

B级: 1% ≤ β ≤ 1.8%

C级: 1.5% ≤ β ≤ 2.2%

D级: 2% ≤ β ≤ 3%


相关文章

项目流程_IPD
EA中的项目管理-计划与跟踪
大型项目中的敏捷项目管理实践
敏捷项目管理概述

相关文档

IPD体系框架下的项目管理
项目管理基础与敏捷开发入门
IT项目管理培训
软件项目管理

相关课程

软件开发过程中的项目管理
基于IPD的项目管理方法与实践
敏捷项目管理实践
项目管理高级实践

分享到





如何有效地进行项目沟通
如何进行项目计划及质量管理
IT项目风险管理案例和应对之道
组建高效快速研发团队的必要
一个甲方项目经理的自白
TFS使用指南


软件项目管理
软件开发项目管理
研发项目管理
高级项目管理实战
敏捷项目管理实践
项目风险管理

相关咨询服务
建立项目管理规范


中国银行 IT外包项目管理
北京软件项目管理
某电子软件中心 项目外包管理
某电信服务商 项目外包管理
富士 软件外包项目管理与进度
Schneider 项目管理+软件质量
中国电信 软件项目管理
