复杂项目沟通管理的几点体会

作者:黄谊江(axltfytx),发布于2012-10-26,来源:项目管理者联盟

美国普林斯顿大学曾对10000份人事档案进行分析,结果发现,“智慧”、“专业技术”和“经验”只占成功因素的25%,其余75%决定于良好的人际沟通。

哈佛大学就业指导小组1995年调查结果显示,在500名被解雇的人员中,因人际沟通不良而导致工作不称职者占82%。

在项目的各个阶段,你会面临错综复杂的关系,你将遭遇形形色色的人物,如何及时有效地达成项目目标,这就需要有效的沟通。

Z公司与和记签订了S国第三期扩容的Turnkey项目合同,合同的目标是从2005年9月开始到2006年9月的1年时间内完成

1、在中心机房完成1个MSC、5个BSC、1套GPRS设备的安装

2、212个BTS站点的征地、土建、安装、开通,其中70个需要自建屋顶塔,72个需要自建落地塔(多数60米以上),70个站点使用三方塔(指租用其他运营商的现有塔)。

3、238跳(包括212个站点的接入,19个一期二期站点的微波扩容)微波设备的安装、开通(所有BTS站点都是使用PDH制式微波先联到HUB节点,再通过SDH微波联到骨干网上的骨干节点,最后联向中心机房,HUB 节点和骨干节点有些可能是已有的BTS站点但多数是新建BTS站点)。

本项目由HTLL确定网络覆盖需求,给出SEARCH RING(地图上画出大约方圆一两百米的小圈)和目标塔型、塔高,Z公司在该圈中找出3个候选站点,安排联合工堪,提交工堪报告,HTLL最终确定其中一个地址并确定GSM天线诸参数和塔型塔高,然后Z公司为该站提供微波路由方案和频率规划,由HTLL确认并向TRC申请微波频率。同时Z公司向业主通知HTLL的最终决定,说服业主同意各项条款和租金,代表HTLL和其完成DRAFT AGREEMENT的签订,然后提交HTLL签署最终合同。同时Z公司向TRC提出HTLL的最终决定,代替HTLL完成各政府部门的审批。

我们以此项目的站点获取为例来进行分析。站点获取的主要工作内容包括站点搜寻、联合勘查(无线环境、微波传输和土建工程)、政府审批、与业主签合同、电力获取、微波频率申请、第三方运营商站点的协商等,其流程图如下:

从流程图可以看出,沟通的对象比较多,有分包商、无线电委员会、国家安全局、航空管制局、环保局、城市发展规划局、当地政府等,关系比较复杂,如果没有有效的沟通计划和沟通策略,只要其中一个环节出现问题,要想顺利的按时完成站点获取就变得很不现实。

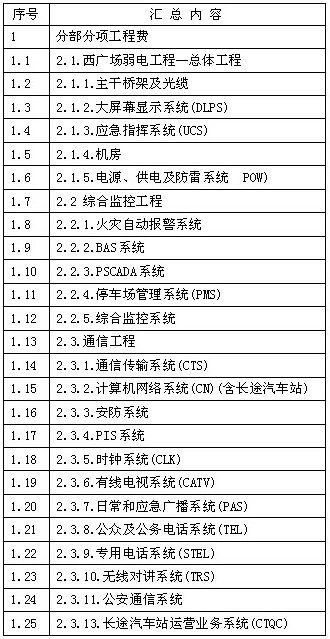

深圳北站综合交通枢纽配套工程项目开标时间为2010年 5 月 11 日10时00分,标书要求西广场工程、新区大道改造工程、致远中路、玉龙路及留仙大道在2010年12月30开通,东广场工程、上塘路在2011年6月30日开通。仔细看一下项目工作内容,一共20几个系统,供应商超过50个,仅仅从沟通的角度,就可以断定,此项目根本不可能按时完工。

最后,西广场不得不拖延到2011年6月30日完工

项目沟通管理的原则是双赢,项目沟通管理的基础是项目干系人的识别,项目干系人的识别依赖于对项目、企业组织架构、行业运营模式、当地风俗习惯、相关法律等因素进行充分的了解。举个例子,我在海外工作期间,经常听说公司在某个国家由于加班而被起诉,就是因为公司当地负责人不去了解当地的劳动法。我在印尼的时候,手里就有一本完整印尼劳动法,而且还经常向本地人请教相关劳动法新政策、新法规。

从上面的两个案例来看,在项目的整个过程中,会存在以下几种沟通:

与业主的沟通

与分包商/供应商的沟通

与职能部门的沟通

与其他项目干系人的沟通,例如政府部门、劳务公司等

按重要性分类,我们可以划分为:

常规干系人:业主、总部、供应商、分包商等

特殊干系人:各级政府官员,职员,当地居民(如安全保卫,法律,劳务部门)

关键干系人:业主,项目赞助人,项目组核心成员

在项目的不同阶段,你所面临的沟通对象也是不同的,例如在项目投标、项目设计、项目建设与项目验收这几个阶段,你面临的业主可能就分别是招标部、合同管理部、计划部、建设部与运营部等,根据行业的不同,业主的机构设置也会有所区别。

项目沟通管理的重点包括及时通报项目进展、迅速解决项目瓶颈、正确识别项目干系人和使用适宜的沟通策略与技巧。让项目干系人及时获知项目的最新进展,这是一个项目经理最起码的工作,可是很多项目经理只是闷着头干活,今天做了什么,明天要做什么,没有人知道。一旦遇到紧急情况,即使有人想帮你,也不知道从哪里着手。项目在执行过程中,难免遇到这样或那样的问题,出现问题不可怕,怕就怕没有人去关注、去解决。项目一定要有良好的问题升级机制,不同级别的问题要对应不同级别的授权人物,根据问题的严重等级,及时升级到相关人员,让相关人员迅速做出反应,这样才能让问题得到及时的控制,最终得到有效的解决。每一个项目都是不同的,你所面临的沟通对象更是千差万别,只有具体情况具体分析,在策略与技巧这个层面,没有通用的原则。张三喜欢NBA,李四可能喜欢陶瓷,如果不能投其所好,就可能事倍功半,甚至一事无成。

如何对项目干系人进行有效分析,这是项目沟通管理的一个难点。你可以借助诸如哈维麦凯客户关系法则之类的工具,我在签订印尼Indosat维保项目的时候,就颇为受益。我司只有295个基站,合同额达到97万美元,而诺基亚一共有1600多个基站,合同额仅仅为85万美元,而我编写的维保方案更是成为了Indosat的内部标准。

相关文章

项目流程_IPD
EA中的项目管理-计划与跟踪
大型项目中的敏捷项目管理实践
敏捷项目管理概述

相关文档

IPD体系框架下的项目管理
项目管理基础与敏捷开发入门
IT项目管理培训
软件项目管理

相关课程

软件开发过程中的项目管理
基于IPD的项目管理方法与实践
敏捷项目管理实践
项目管理高级实践

分享到

如何有效地进行项目沟通
如何进行项目计划及质量管理
IT项目风险管理案例和应对之道
组建高效快速研发团队的必要
一个甲方项目经理的自白
TFS使用指南

软件项目管理
软件开发项目管理
研发项目管理
高级项目管理实战
敏捷项目管理实践
项目风险管理

相关咨询服务
建立项目管理规范

中国银行 IT外包项目管理
北京软件项目管理
某电子软件中心 项目外包管理
某电信服务商 项目外包管理
富士 软件外包项目管理与进度
Schneider 项目管理+软件质量
中国电信 软件项目管理
