JIRA是Atlassian公司出品的项目与事务跟踪工具,被广泛应用于缺陷跟踪、客户服务、需求收集、流程审批、任务跟踪、项目跟踪和敏捷管理等工作领域。 |
|
2017年12月4日

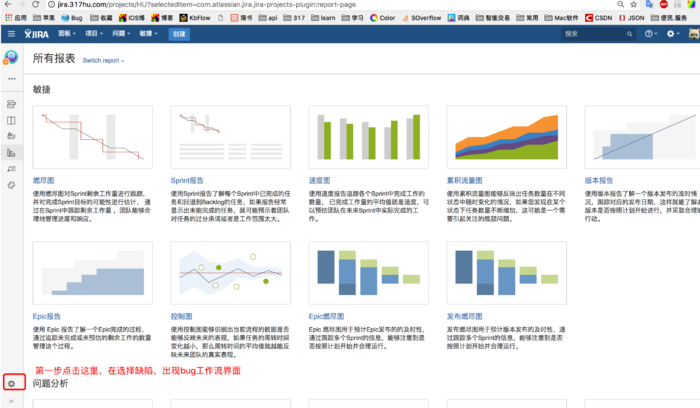

1如果创建面板查看数据统计
效果:

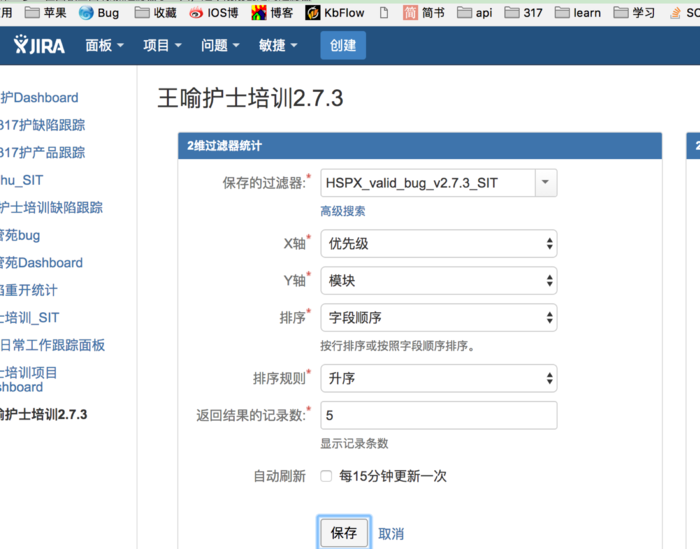

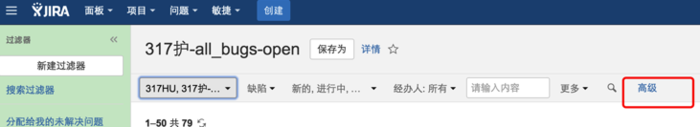

第一步:1.过滤器创建模板
未解决的版本:

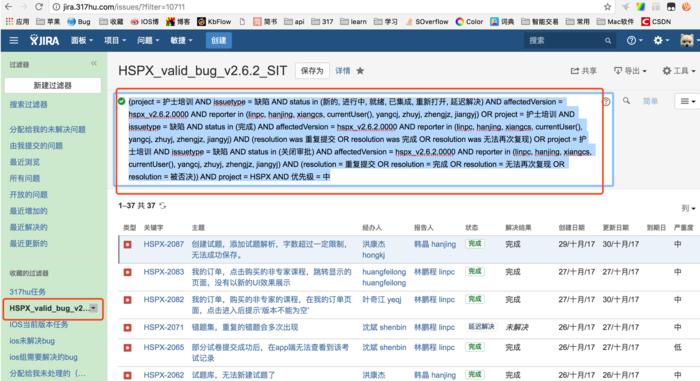

project = HSPX AND issuetype = 缺陷 AND status in (新的, 进行中, 就绪, 已集成, 完成, 关闭审批, 重新打开, 延迟解决) AND affectedVersion in unreleasedVersions() ORDER BY 严重度 ASC |
(project = 护士培训 AND issuetype = 缺陷 AND status in (新的, 进行中, 就绪, 已集成, 重新打开, 延迟解决) AND affectedVersion = hspx_v2.7.3.0000 AND reporter in (linpc, hanjing, xiangcs, currentUser(), yangcj, zhuyj, zhengjz, jiangyj) OR project = 护士培训 AND issuetype = 缺陷 AND status in (完成) AND affectedVersion = hspx_v2.7.3.0000 AND reporter in (linpc, hanjing, xiangcs, currentUser(), yangcj, zhuyj, zhengjz, jiangyj) AND (resolution was 重复提交 OR resolution was 完成 OR resolution was 无法再次复现) OR project = 护士培训 AND issuetype = 缺陷 AND status in (关闭审批) AND affectedVersion = hspx_v2.7.3.0000 AND reporter in (linpc, hanjing, xiangcs, currentUser(), yangcj, zhuyj, zhengjz, jiangyj) AND (resolution = 重复提交 OR resolution = 完成 OR resolution = 无法再次复现 OR resolution = 被否决)) AND project = HSPX AND 优先级 = 中 |

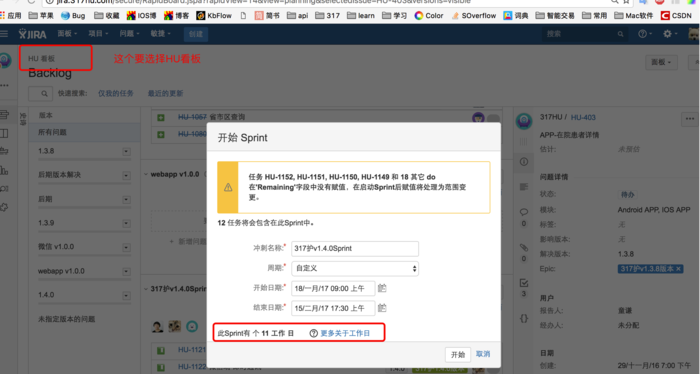

第二步:在面板里面 添加过滤器小工具,选中刚刚创建的过滤器
2017年4月28日

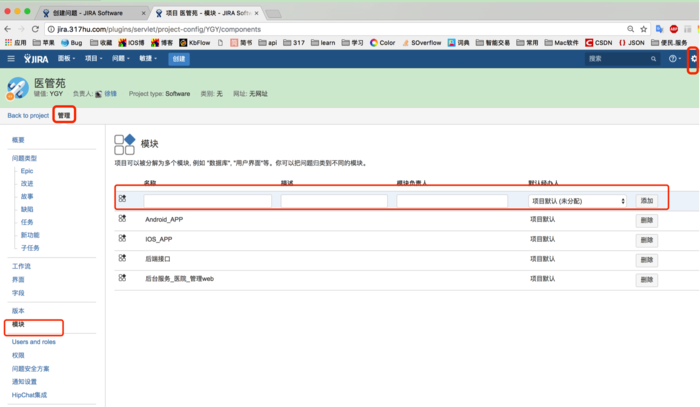

1.如何给项目添加模块
2017年2月15日

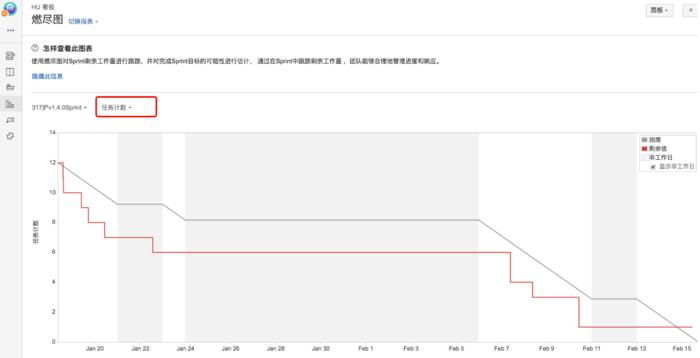

一.燃尽图正确看法
大家尽量选择任务计数来看燃尽图,这个比较准。

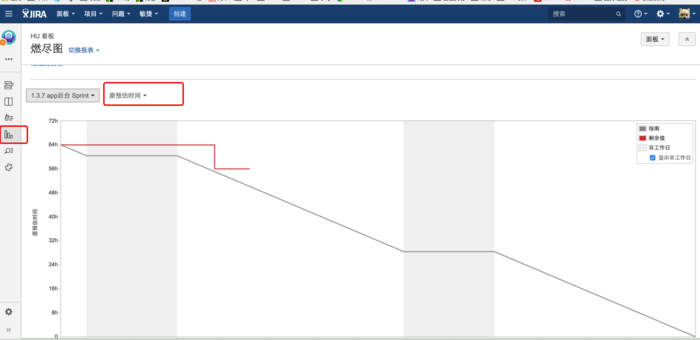

一般不要选这个预估时间,这个感觉不准。
原因:里面用到了子任务,子任务的消耗时间,没有自动同步到父任务故事里。
解决:波哥反馈,操作上都基本没问题,有可能是没建好子任务,就把任务拖到冲刺面板,导致父任务时间消耗一直为0。下个冲刺,先把所有子任务全建好,在把父任务拖到冲刺面板sprint上再试试,可能可以解决问题。要不就用上面的任务计数。
二.jirabug流程相关
我们是测试自己定义的一套流程,jira版本是7.1.7

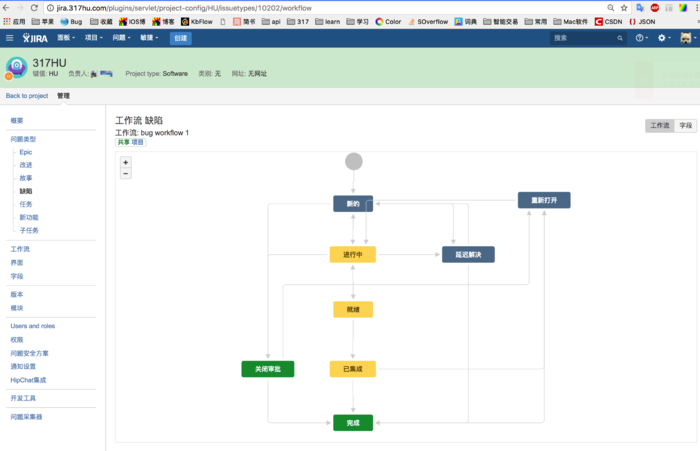

1.bug流程图
2.测试整理的缺陷状态说明。- 大家在JIRA上看缺陷的时候,在“状态”上有“查看工作流”,如果对工作流程不明白,可以先看下工作流。
新的:表示这是一个新建的缺陷;
进行中的:表示软件人员看到并接受了这个缺陷,正在缺陷修改中;
就绪:表示这个缺陷软件人员已经修改完成,但是还没有提交代码;
已集成:表示这个缺陷软件人员已经修改完成,且代码已提交;缺陷待验证;
延迟解决:表示这个缺陷目前可能因为某些因素不能马上解决,需要等待下一版本或更长时间后才能解决;
重新打开:表示这个缺陷已被验证测试,但是缺陷没有被解决;
完成:表示这个缺陷已被验证测试,缺陷已经被解决;
关闭审批:表示这个缺陷不能正常被解决,一般选择这个状态的有以下几种情况举例:设计如此、无法再次复现、被否决、重复提交、取消等等;请注意,这个状态不是最终状态,这个状态是需要被验证的!
大家在新建缺陷的时候,必填项是必须要填写的;Sprint请不要填写,会影响Sprint范围;其他的如标签、Epic Link等请Scrum Master或项目负责人根据项目情况自行定义是否要填写;
延迟解决:一般这种状态需要Scrum Master、项目负责人或项目团队进行评估确认;
关闭审批:因为关闭审批状态是非正常工作流程,请在备注上写明关闭审批的原因。关闭审批状态的经办人应该是报告人,如果大家在选择关闭审批状态时,发现经办人不是报告人,请帮忙修改!,特别需要说明下,当报告人发现缺陷状态被修改为关闭审批,请一定一定要确认缺陷和解决结果是否一致,特别是设计如此,重复问题和无法再次复现。缺陷确认了以后才能进行处理,重新打开或者关闭。当然,这个状态也会存在争议,比如软件说不是问题,但是测试说是问题。这个时候,请大家心平气和,可以找Scrum Master、产品或项目负责人进行仲裁!
其他:对于软件人员来说,需要关注以下几个状态:新的、进行中、就绪、重新打开和延迟解决;
对于报告人来说,需要关注以下几个状态:已集成和关闭审批;
2017年2月10日

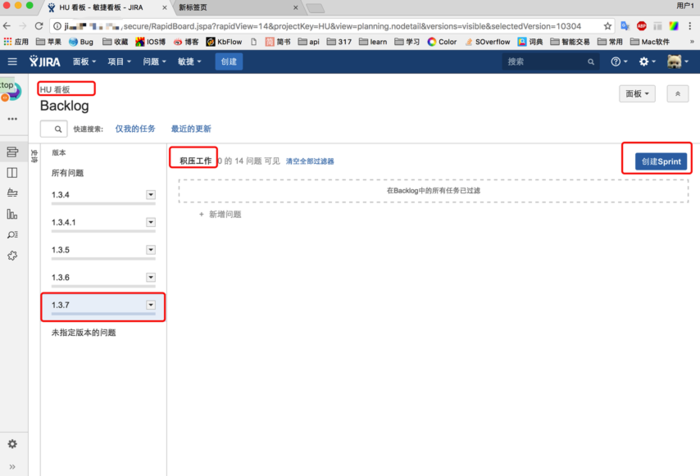

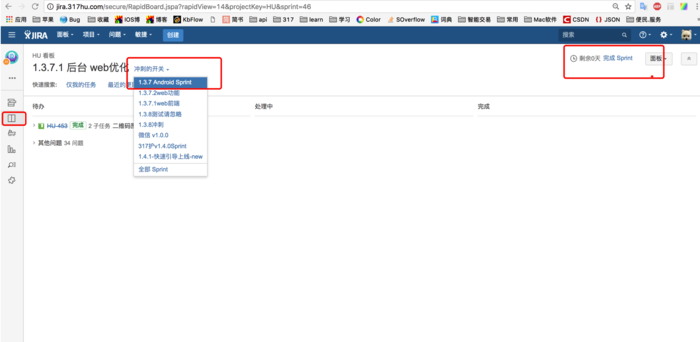

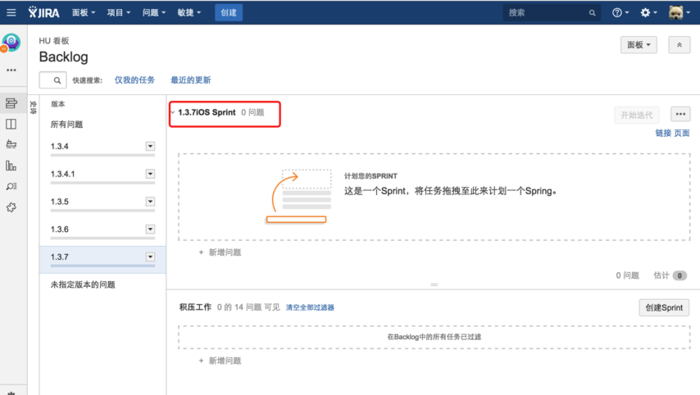

1.冲刺完成后,master需要手动关闭下已经完成冲刺sprint(不会自动关闭),这样积压工作列表就不会有已经完成的sprint,具体操作如下,点击右上角的完成皆可。
积压工作列表
2017年1月17日

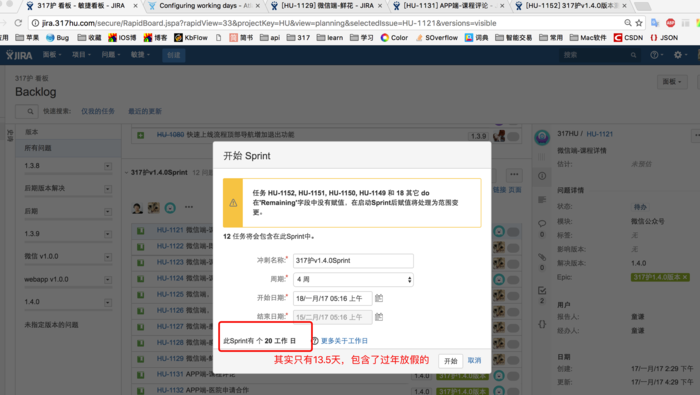

1.jira sprint 启动界面工作日统计不准,如何修改
jira 后台管理员可以修改,不过要在sprint启动之前修改的,刚刚让波哥改好后。这边刷新下就正常了。
2016年11月22日

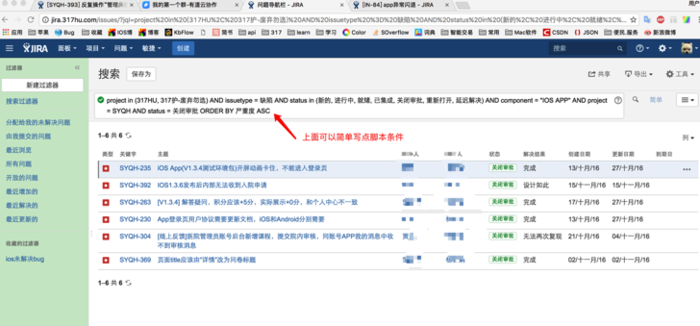

1.如何像sql语句一样,编辑过滤条件
选高级
像sql语句一样,修改条件

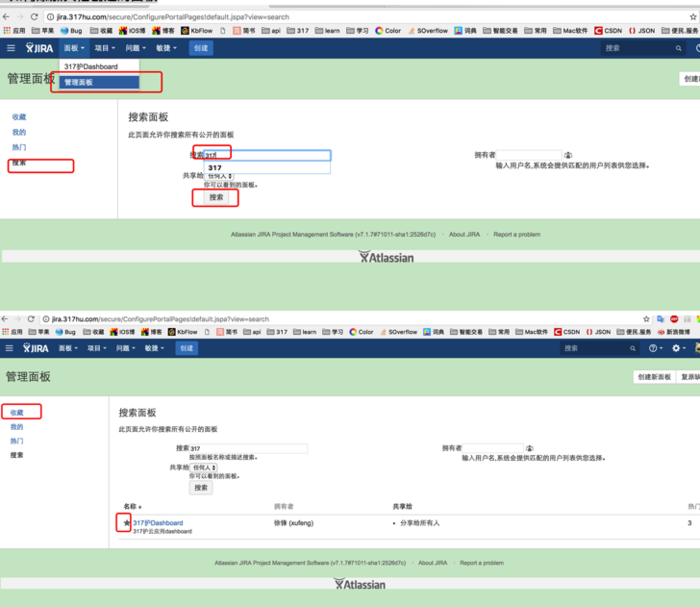

2.如何添加其他人创建的面板
2016年11月11日

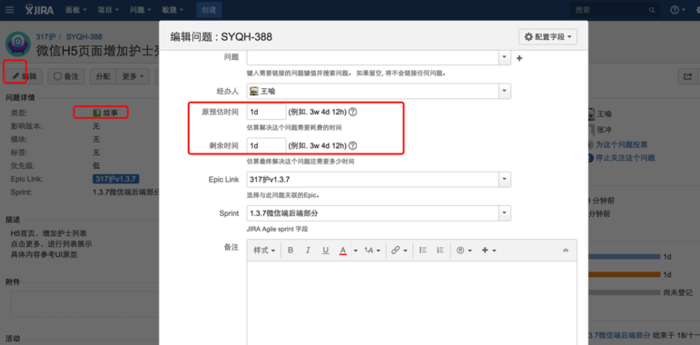

1.创建的故事(新增的需求,或刚启动时候,产品经理录入的都是故事),如何填写评估时间。
2.故事时间评估,原则上是所有子任务的时间总和。如果只有一个任务,简单点就设置好故事的时间就直接分配给相关人员就可以
2016年11月8日

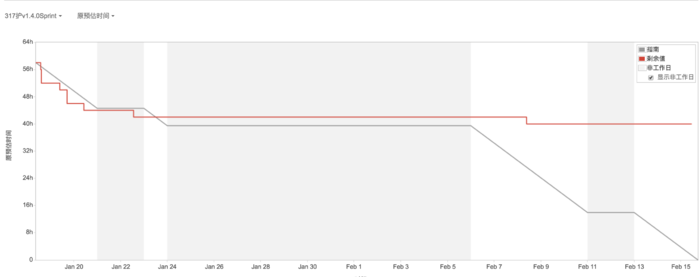

1.燃尽图看法
2016年11月4日
1.敏捷开发流程(sprint master启动后,每天看下这个汇报工作进展)
2016年11月2日

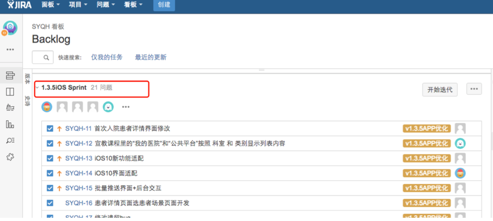

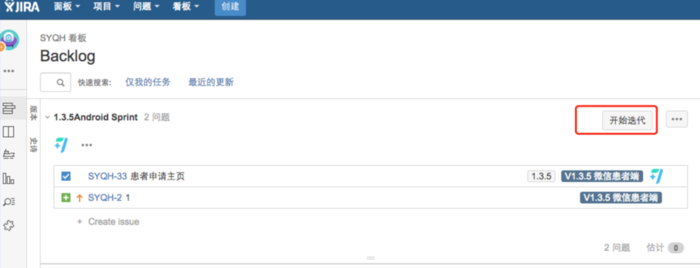

1.如何正确的创建 看板里面的sprint项目
2016年9月29日
一.开发录入任务流程
0.前提条件,(相关人员已经建立好sprint 和epic)<sprint简单理解就是这次android开发要完成的所有任务都放在这里。epic主要用于统计维度考虑,比如app优化这样一个大功能,建立一个epic,该任务可能包括android,ios,web,后台模块的开发,到时候各自任务在绑定到该epic就行>
spint长这样:
1.第一步登录账号(右上角会显示你相关的任务)
2.选自己所在的项目

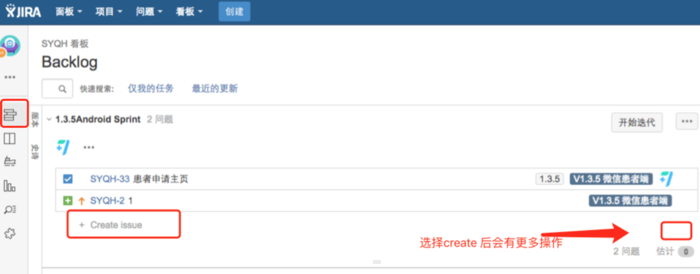

3.选择积压工作 找到对应的sprint,点击create后再点击更多创建任务(默认开发只创建任务)
4.填好任务单里面的必选项和需要统计的选项。之后点击创建即可

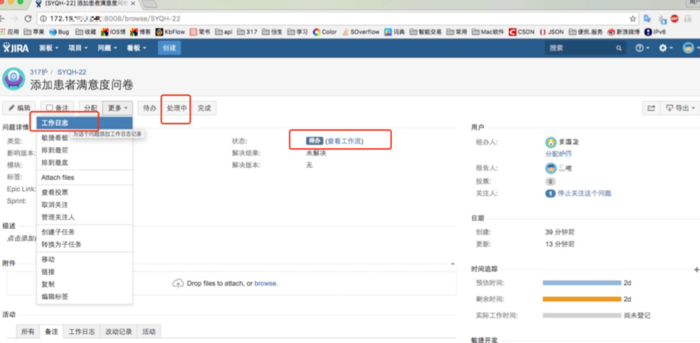

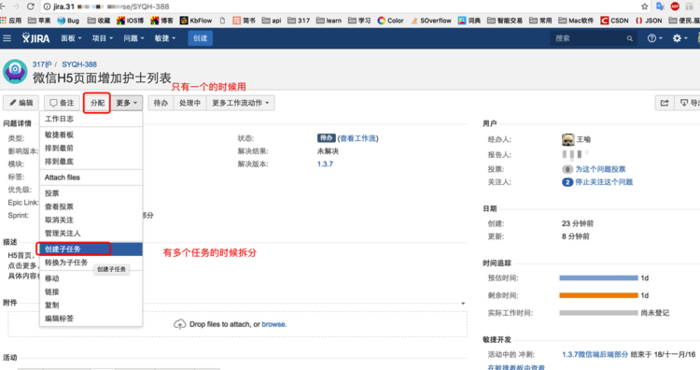

二.开发人员如何操作jira(一般写工作进度日志,任务完成情况)
1.JIRA登录界面首页由上角会显示当前用户的任务
进入任务单详情。如果要启动当前任务,点击处理中,下面的待办状态会变成处理状态

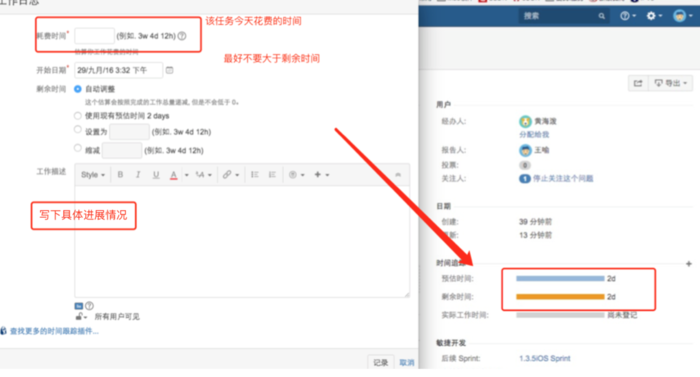

2.一天工作结束后,大家就可以点击进入上图工作日志,进行填写一天工作情况。
3.补充:开发人员也可以在如下面板里面处理,不过前提条件是项目master要启动该sprint
a.启动sprint相关操作(一般master操作)
点击开始迭代,输入相关任务完成时间,注意是release时间,包含测试时间
如果您发现本文对你有所帮助,如果您认为其他人也可能受益,请把它分享出去。 |
